辦公樓計算機房搬遷及網絡線路改造工程施工方案
一、概況

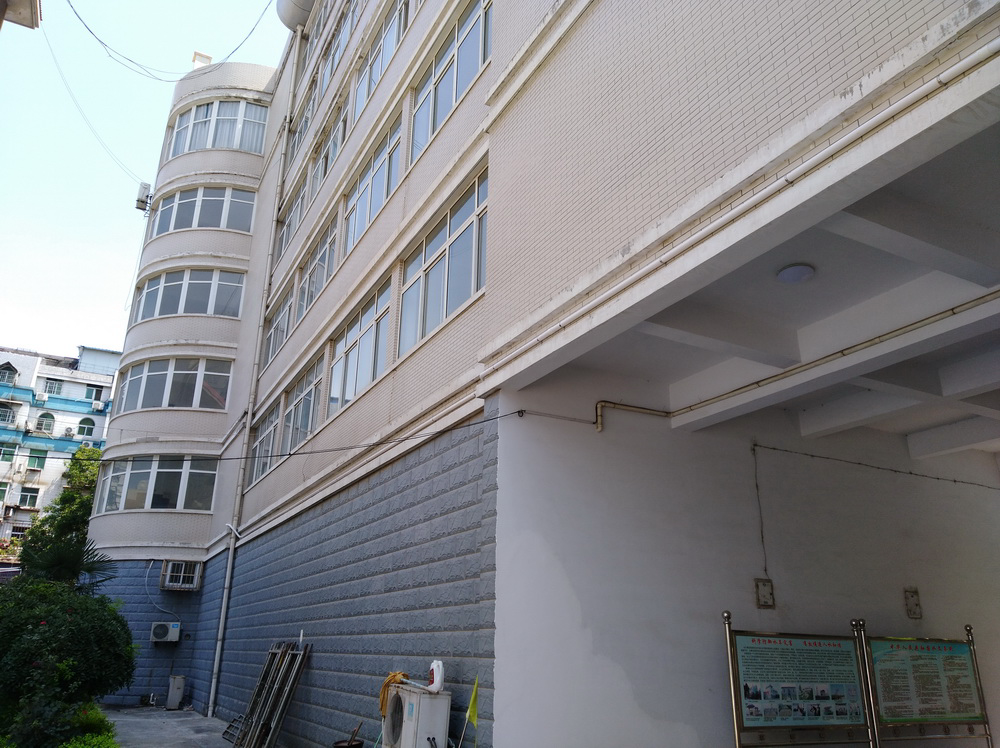

安徽省蚌埠水文水資源局辦公樓計算機房,位于辦公樓5樓,由網絡機房、操作機房組成,兩機房間隔一間房間。準備搬遷至3樓,其中:操作機房搬遷至3樓相同位置,網絡機房搬遷至相鄰房間。
二、搬遷實施方案
為確保計算機房搬遷后計算機系統正常工作。計算機房的搬遷分為4個步驟:
① 3樓新計算機房搬遷準備
② 5樓老計算機房設備拆除
③ 3樓新計算機房設備安裝測試
④ 5樓老計算機房清理
1)3樓新計算機房搬遷準備

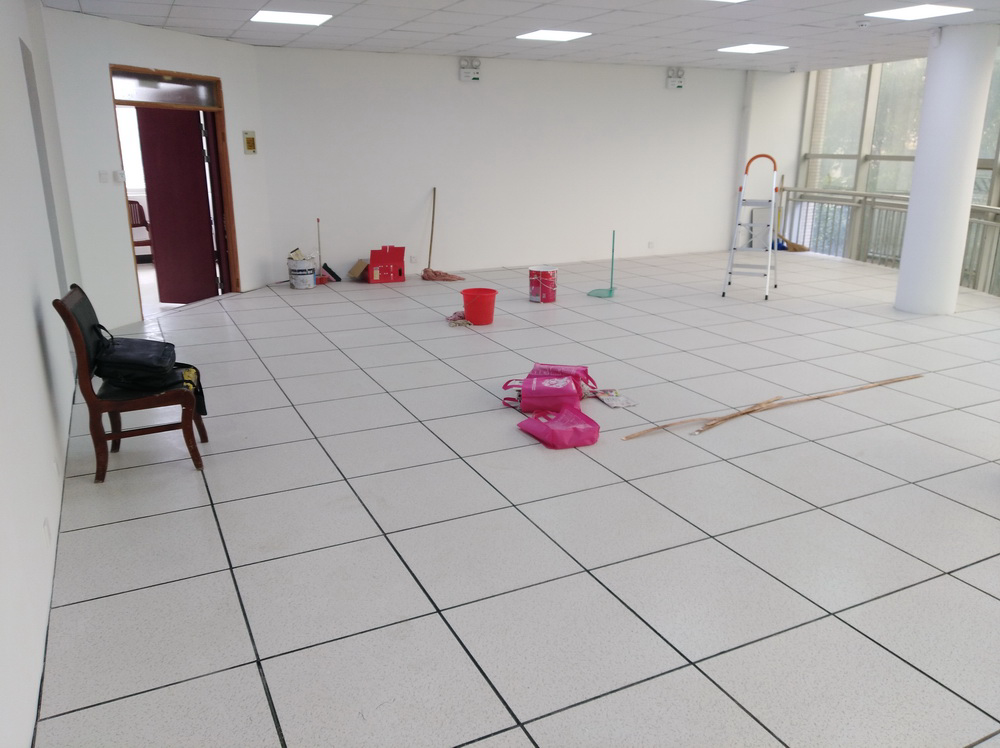

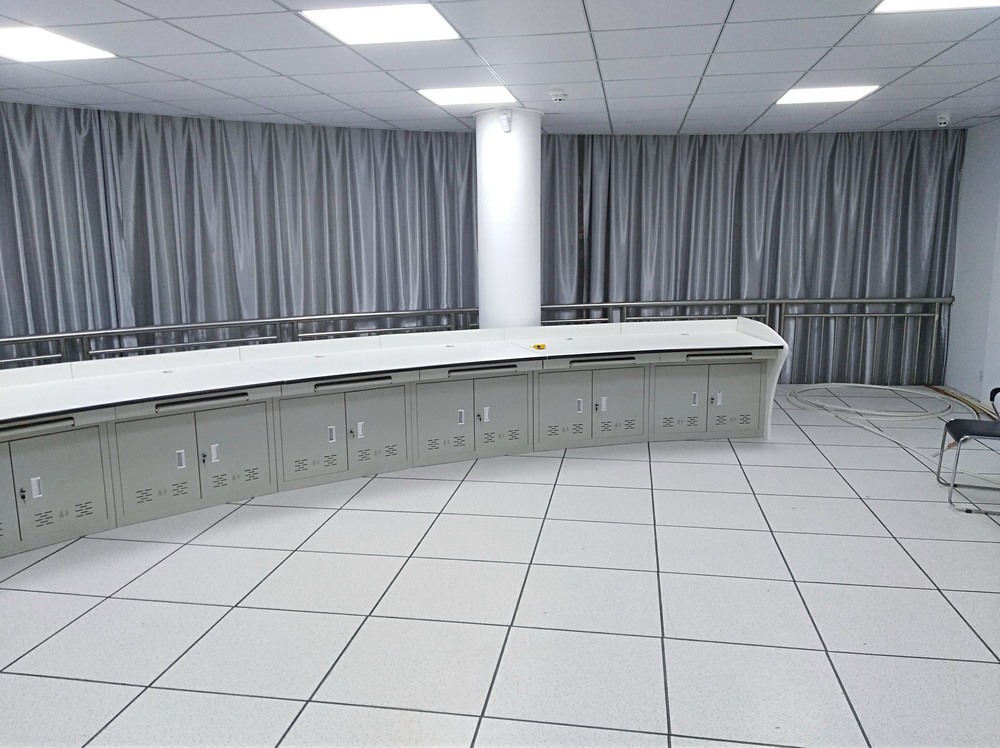

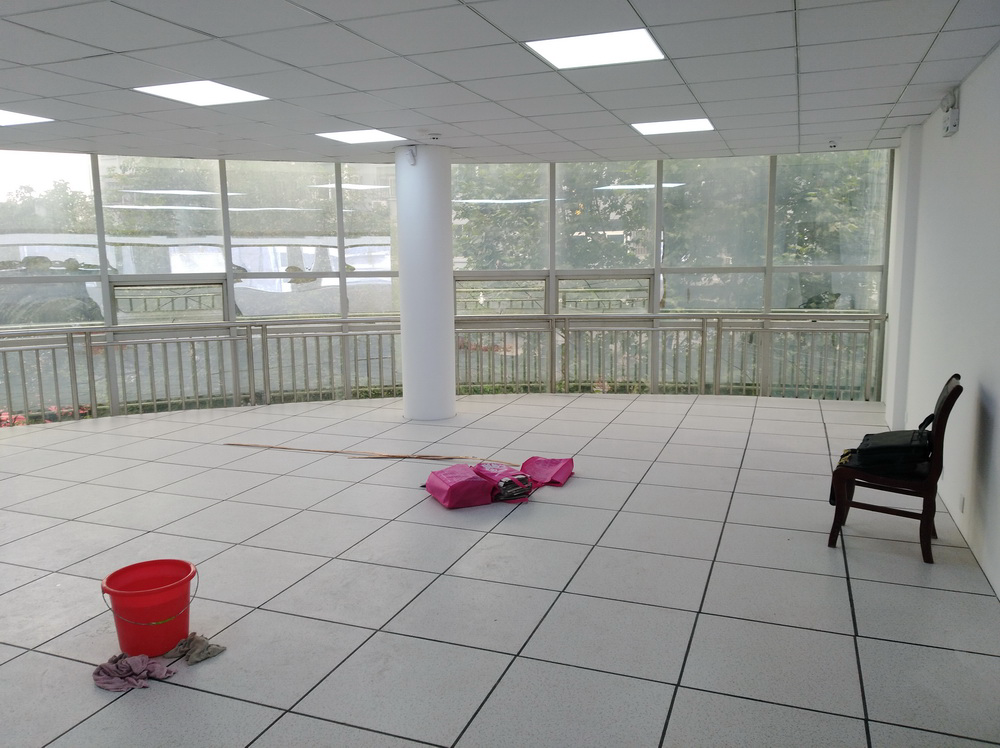

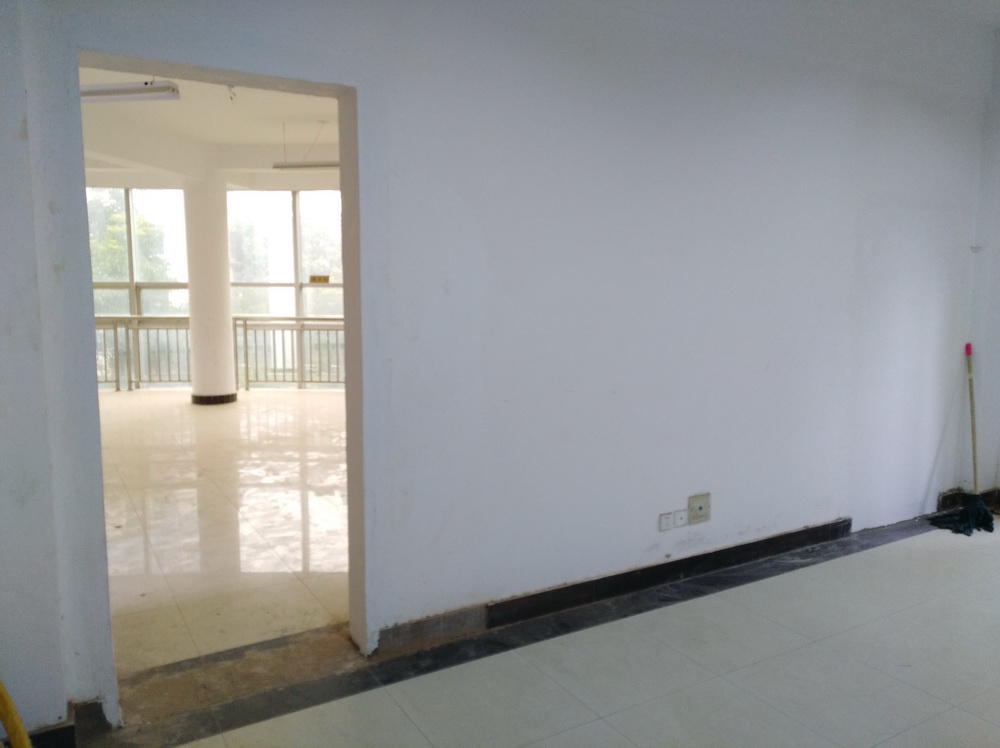

(1)機房裝修

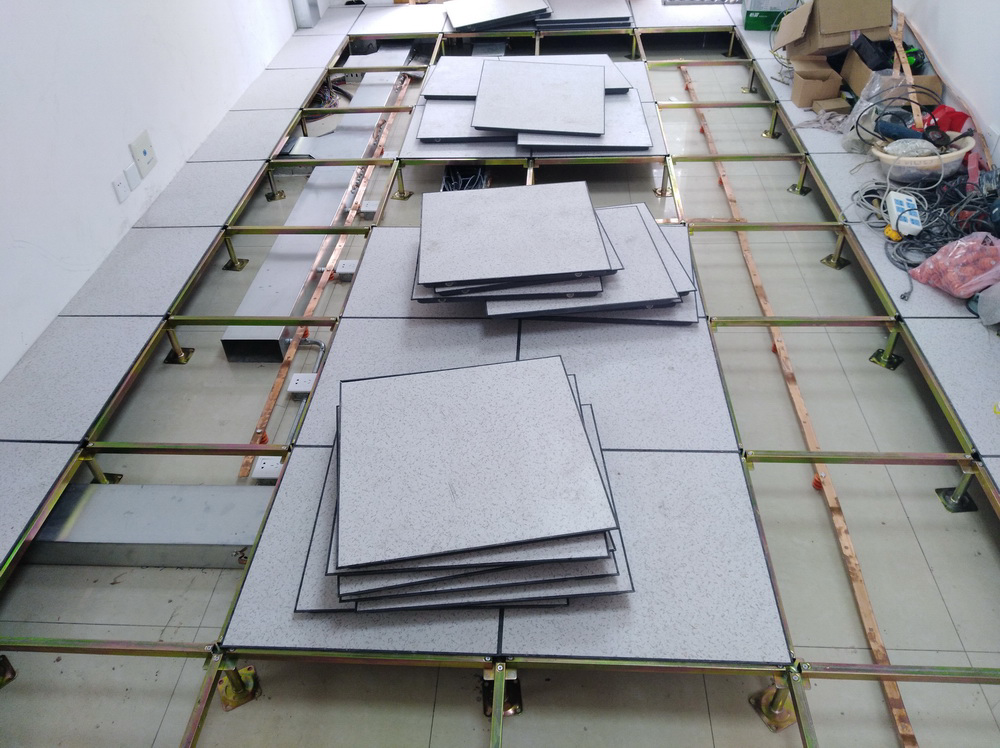

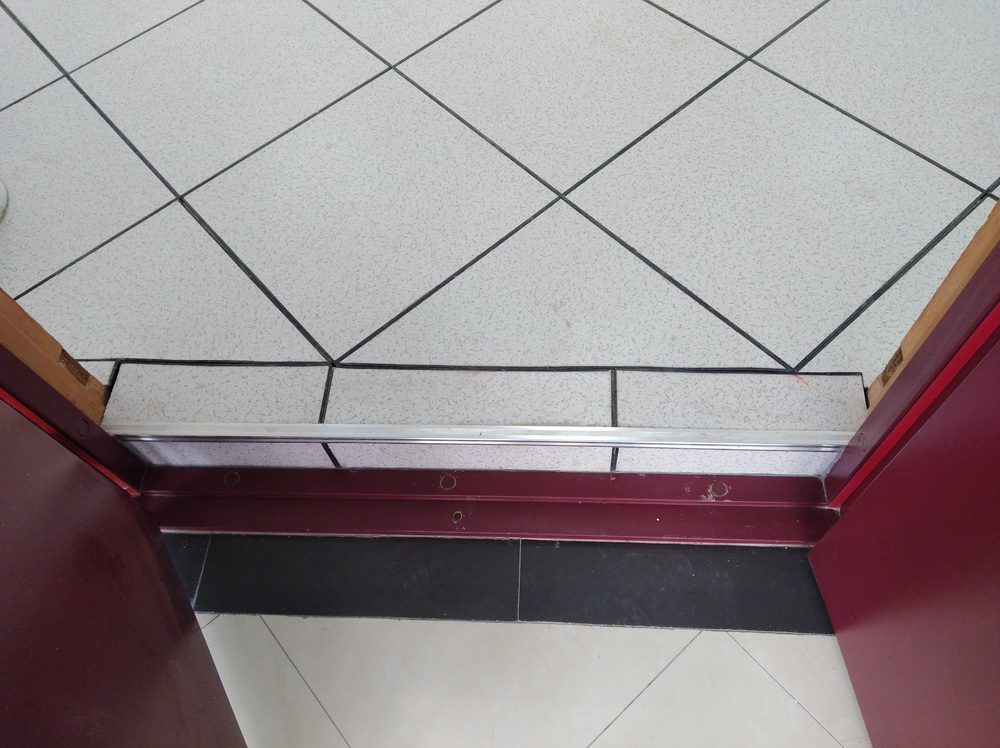

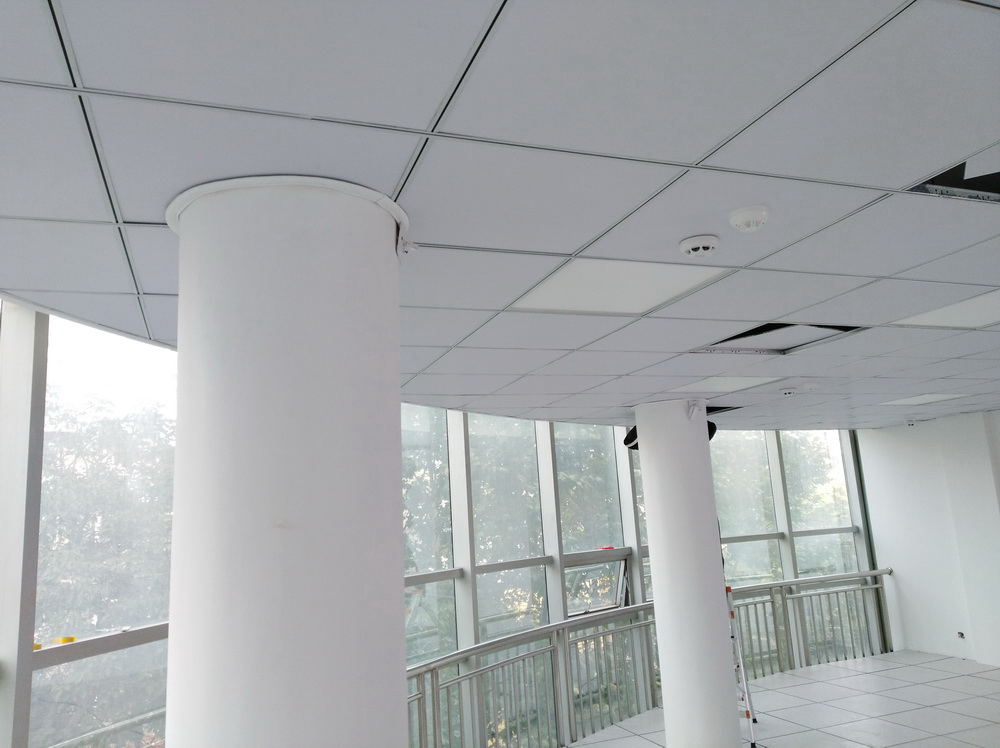

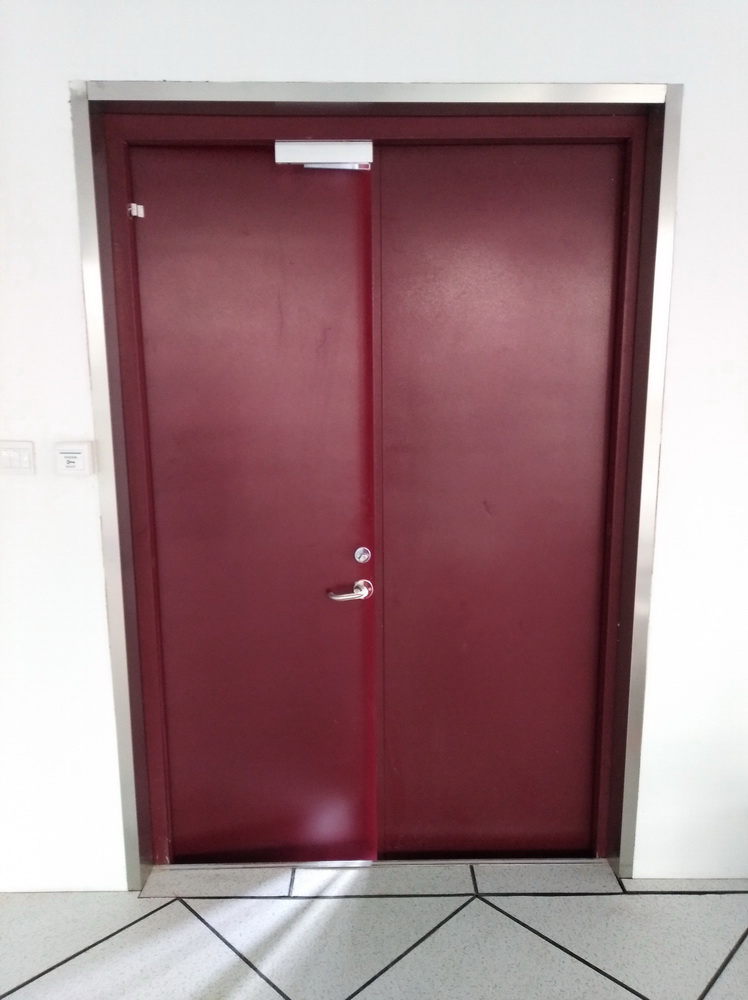

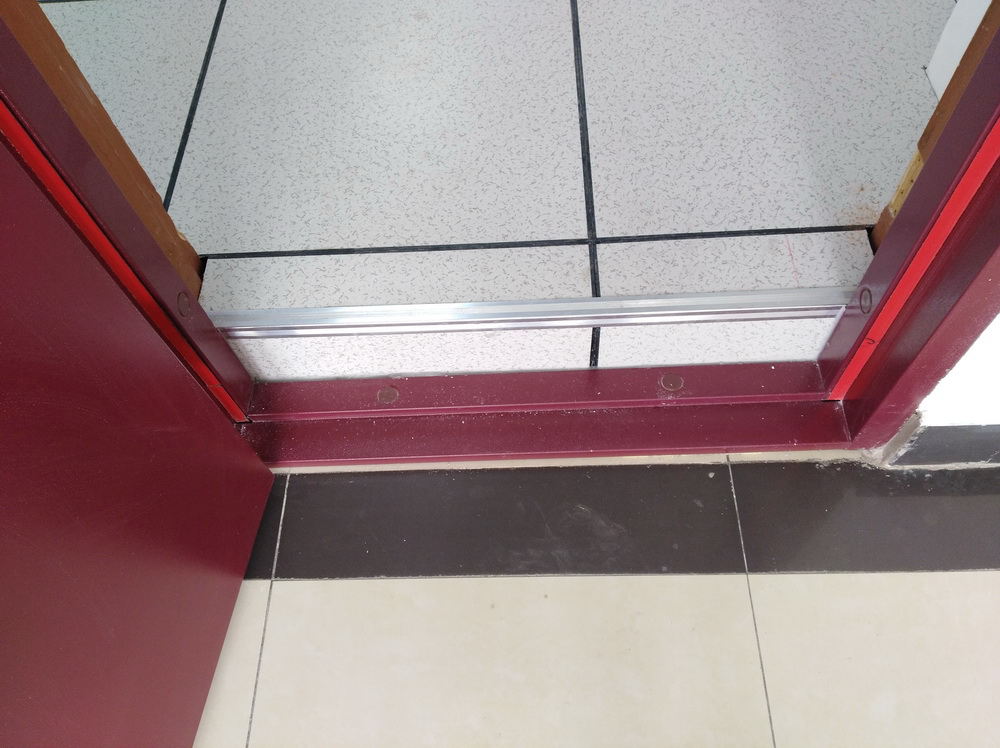

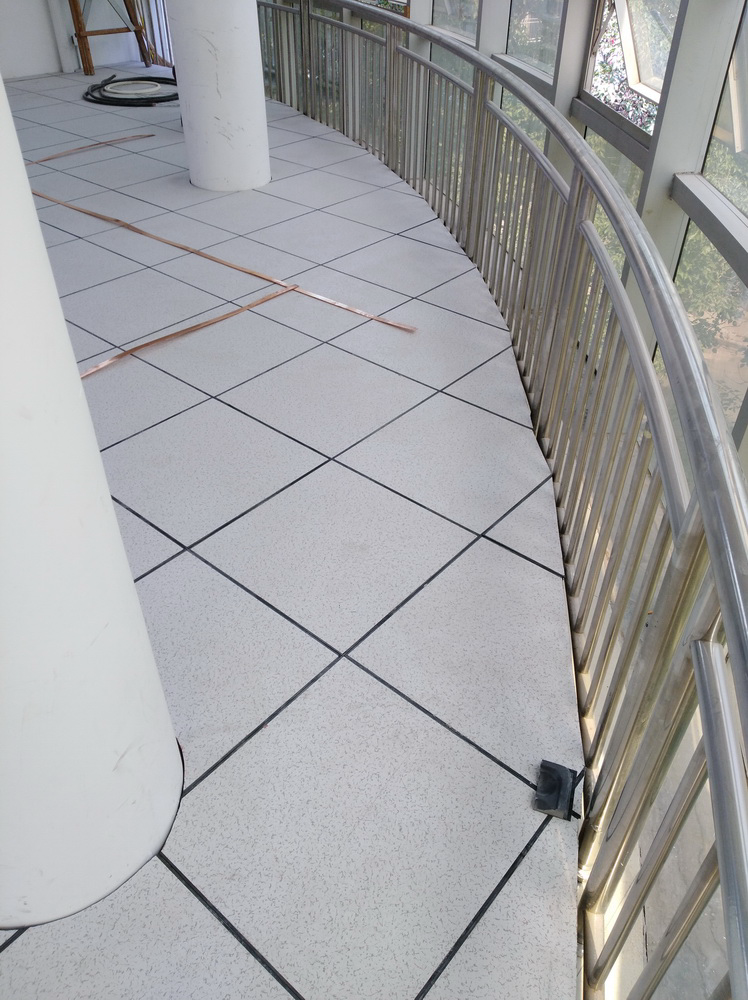

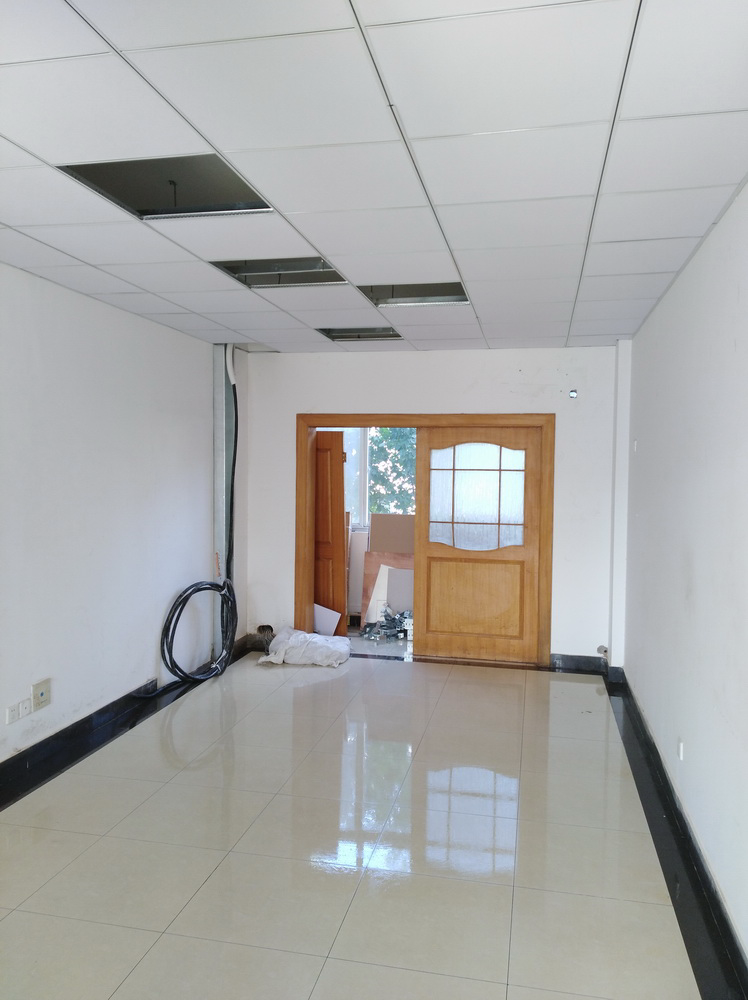

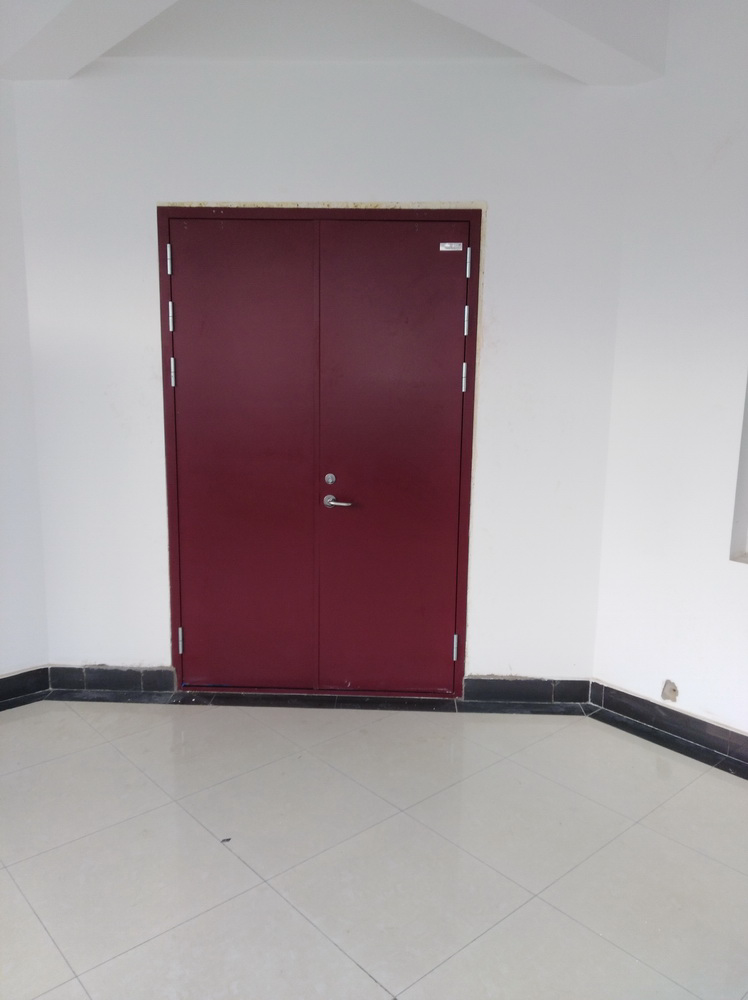

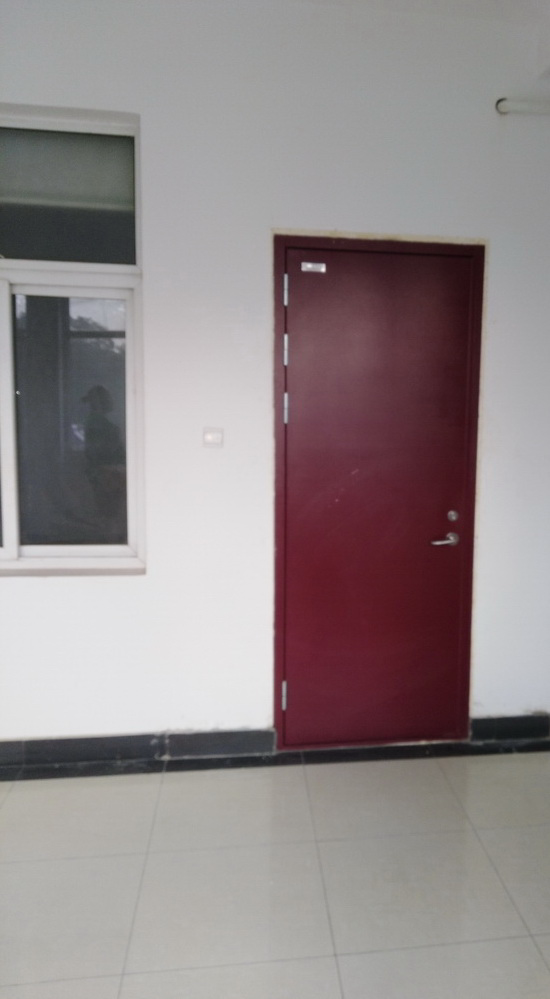

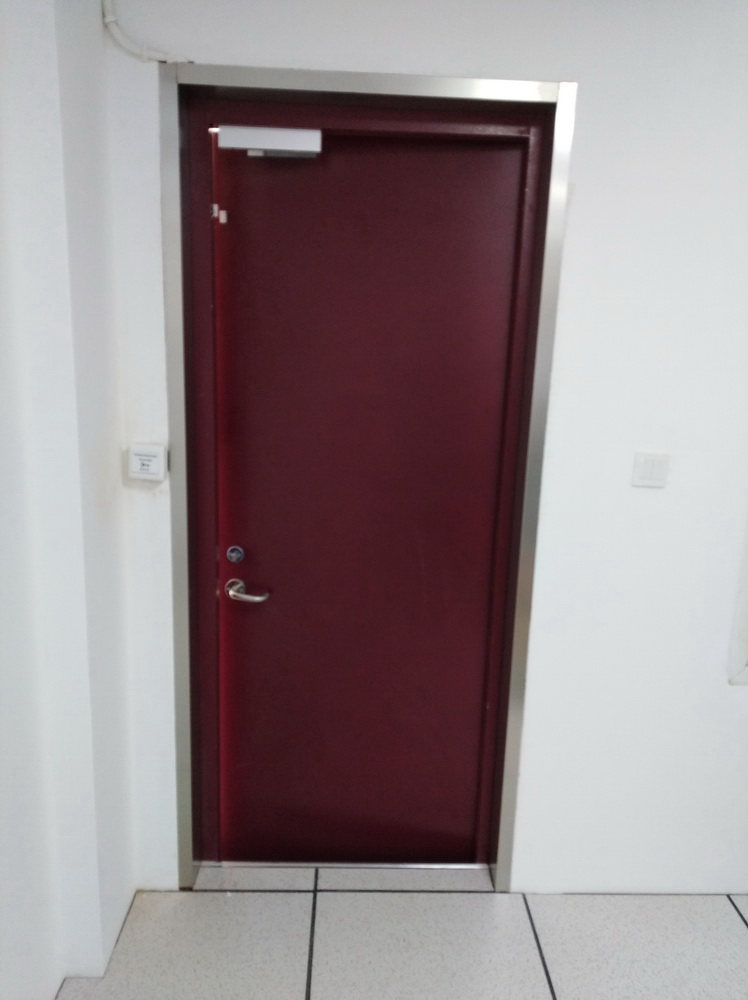

主要包括對網絡機房、操作機房的地面鋪設防靜電地板,墻面安裝地腳線,天花采用三防板吊頂。更換木門為防火門。
(2)機房供配電

供電系統:機房三相交流供電線路從配電房直接接入。
配電系統:交流配電柜的安裝,機房內空調插座、市電維修和應急插座的布置與安裝,UPS輸入插座的布置與安裝。
UPS系統:UPS輸出插座的布置與安裝,UPS電池組的安裝。

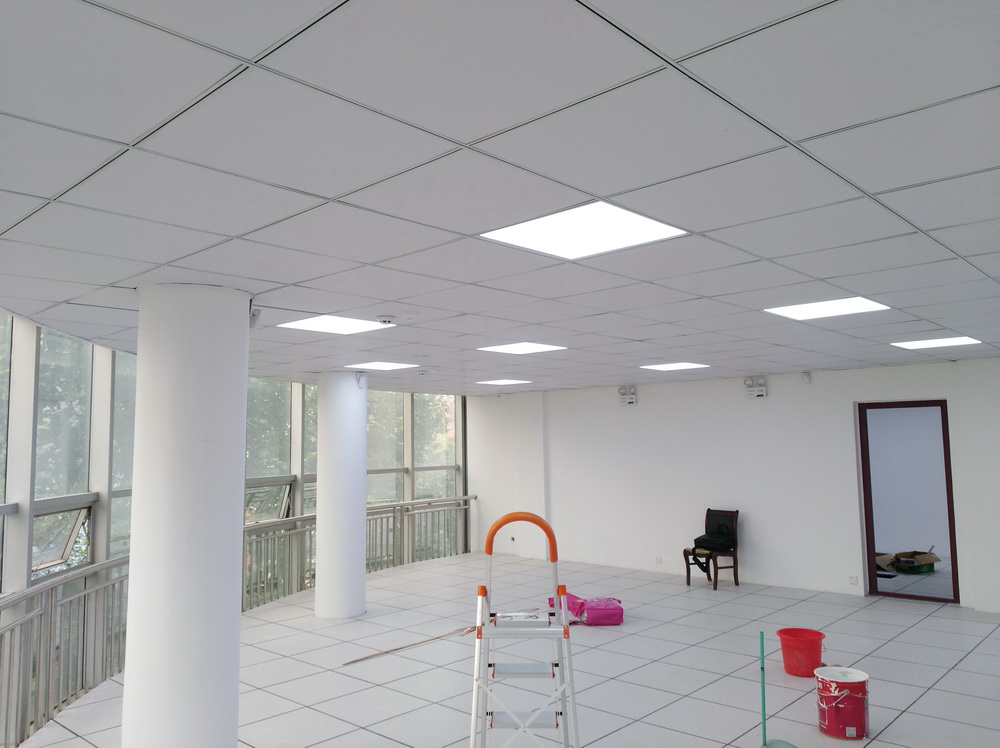

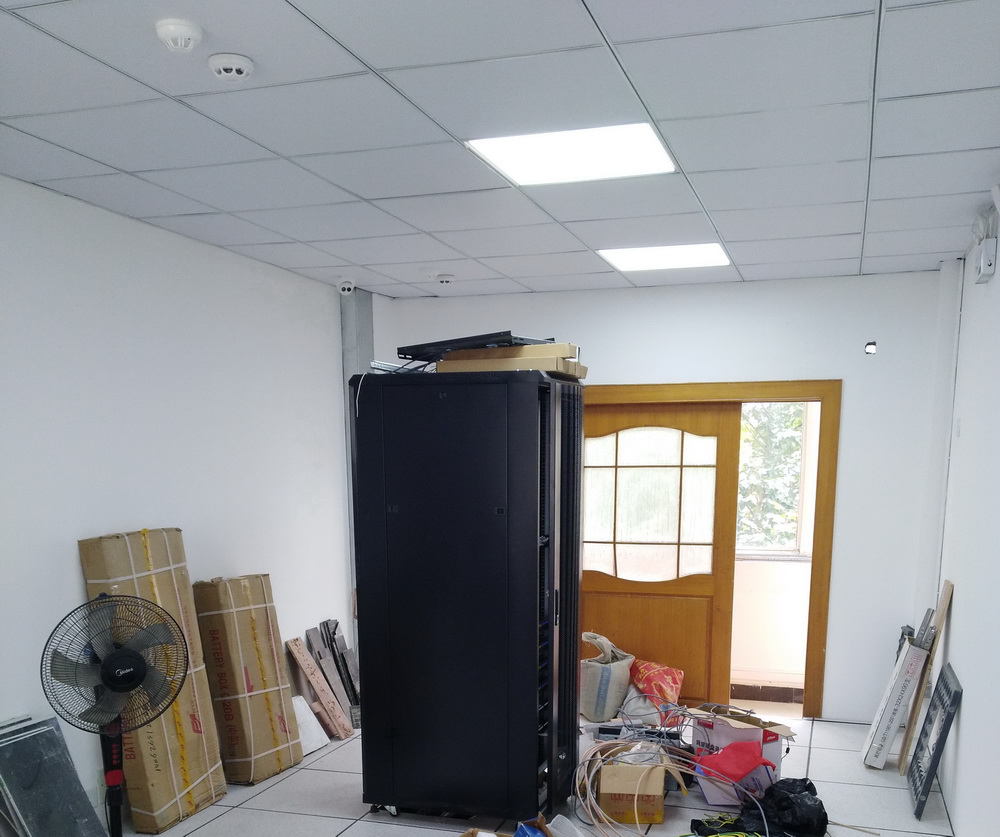

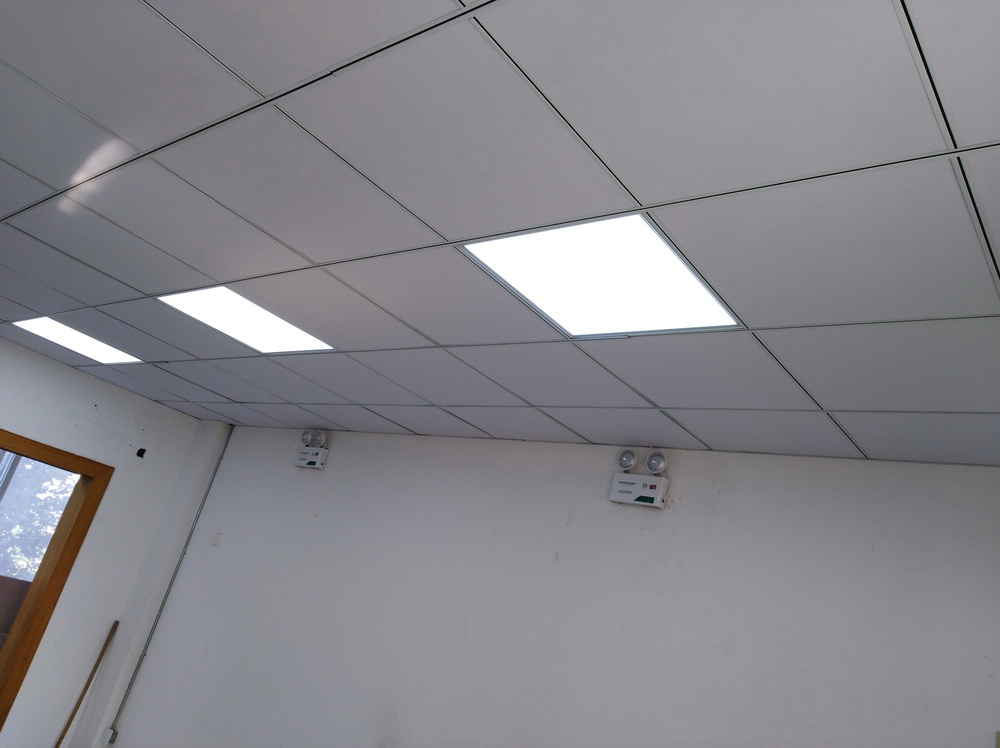

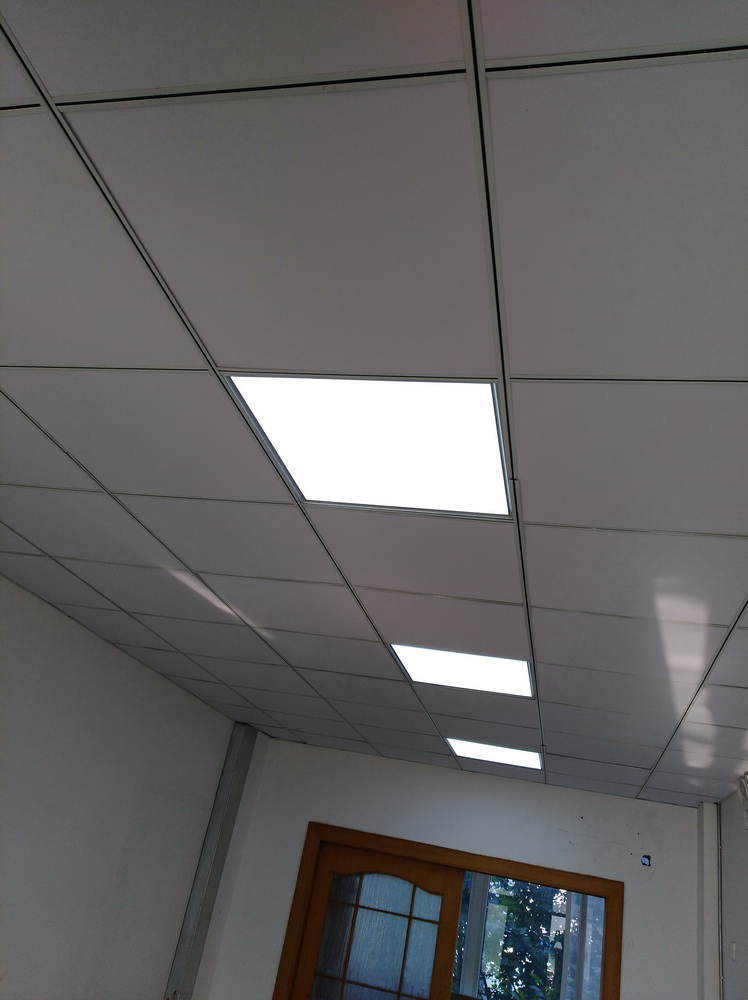

照明系統:LED平板燈的線路敷設與安裝。LED平板燈采用600×600mm規格,直接安裝于吊頂上,便于維修。使用多路開關控制。

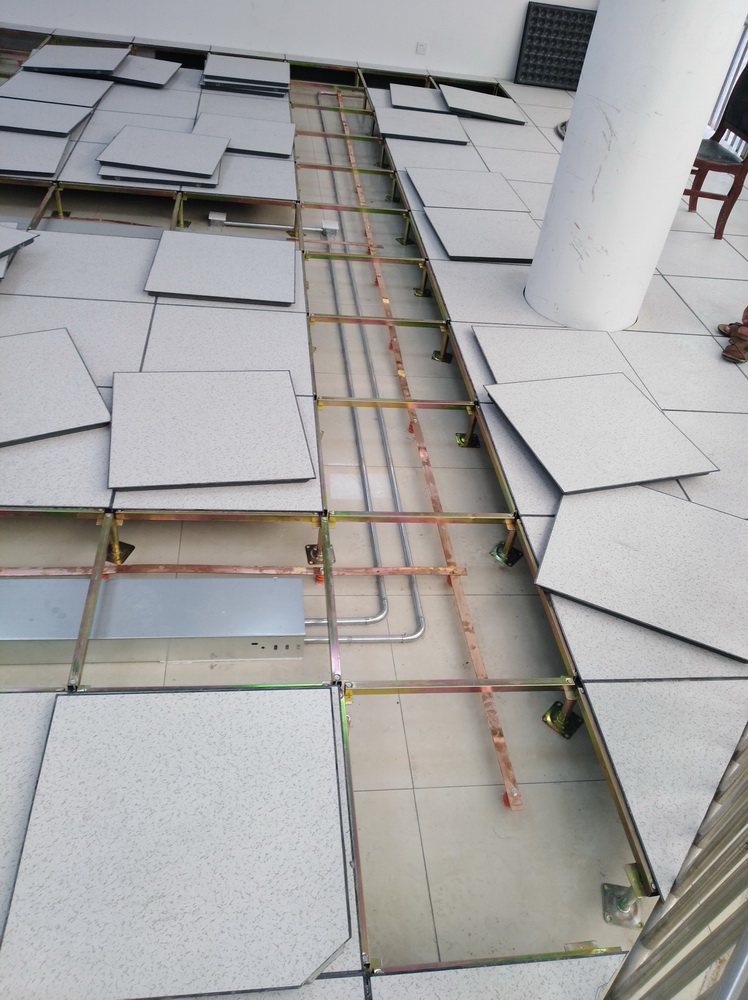

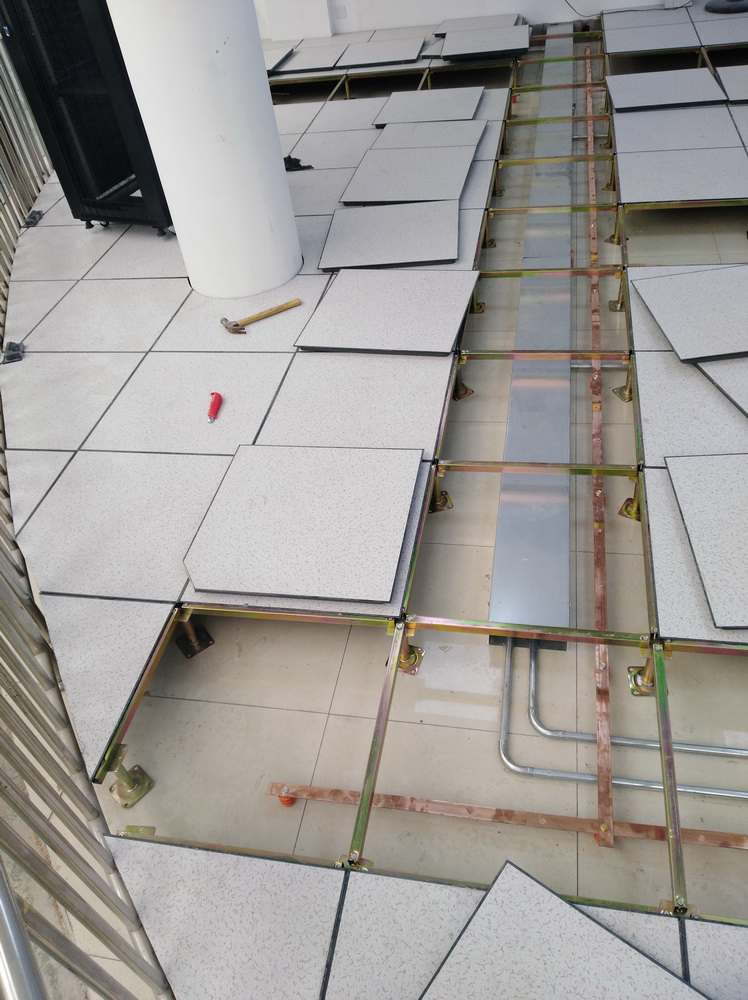

接地系統:在防靜電地板下,安裝接地匯集排、等電位聯結帶,機房內引入的大樓接地線直接與之可靠連接,同時,機房內各金屬裝置包括:防靜電地
板、機柜、操作臺、配電柜、UPS外殼等使用BVR6mm2銅導線與之可靠連接。網絡機房與操作機房的接地使用BVR16mm2銅導線可靠連接,使
得整個機房的接地連成一個整體,最大限度的保護機房內設備與人員的安全。
防雷系統:三級防雷箱的安裝。
(3)機房弱電

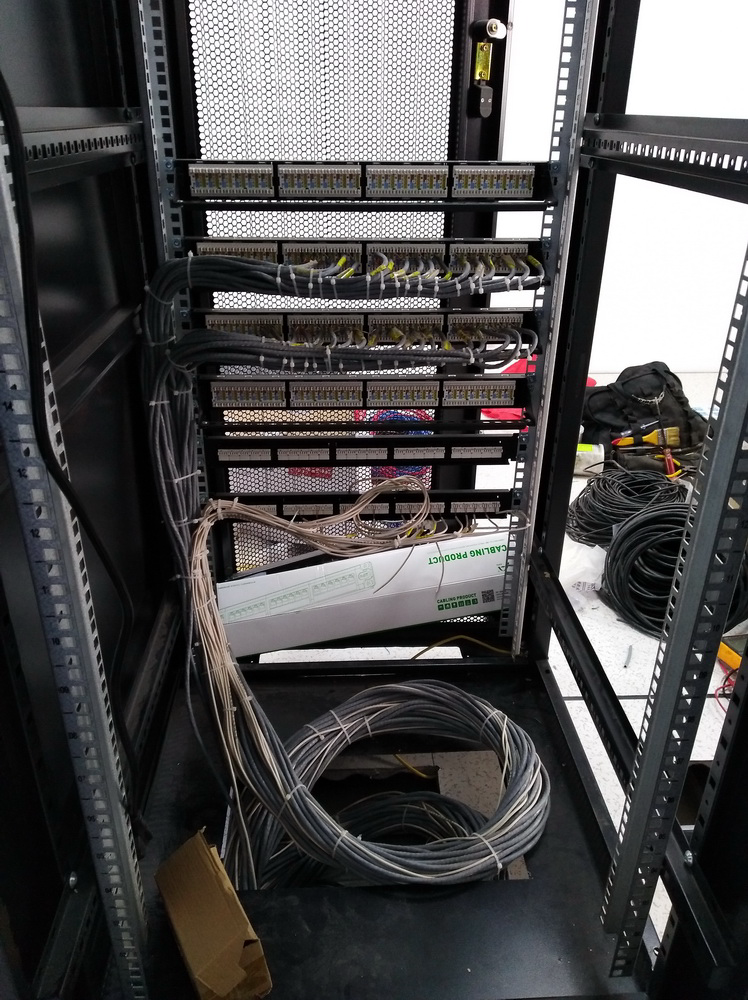

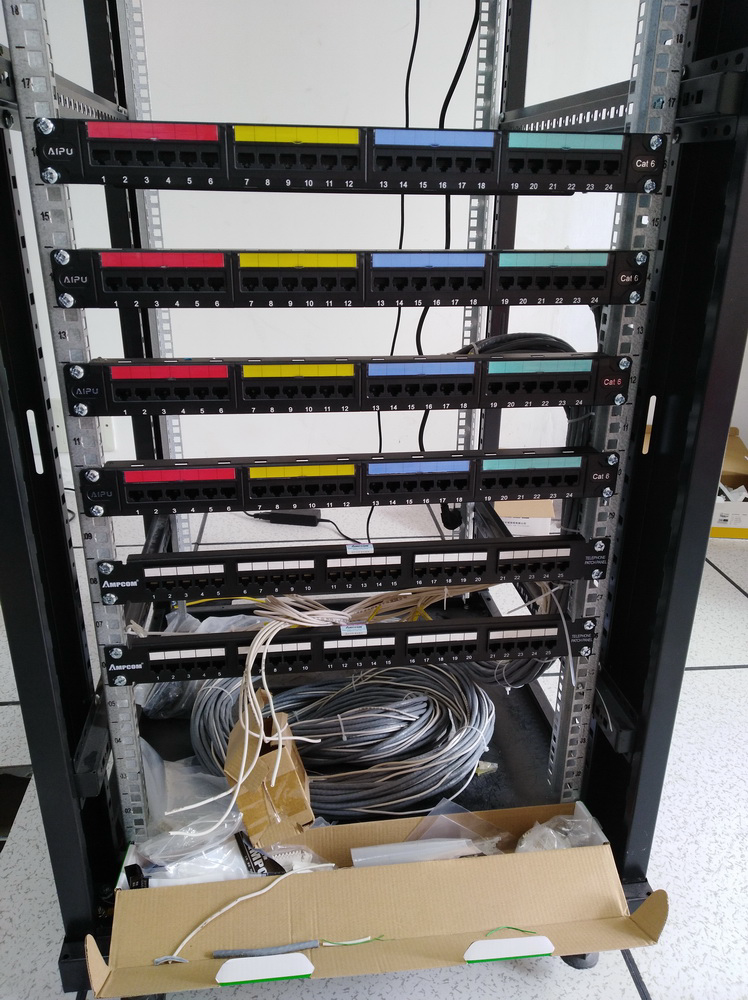

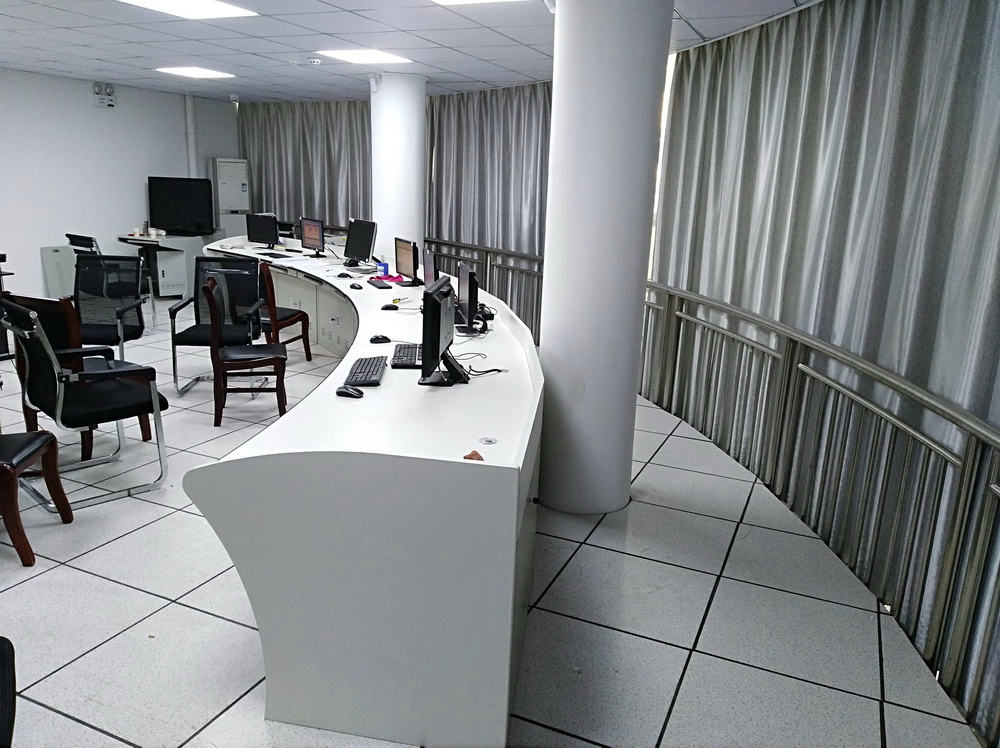

布線系統:機房內交換機、服務器構成核心網絡,采用六類網線,以保證核心網絡的可靠與高速。各辦公室電腦、電話通過六類網線連接到機房的網絡配
線架上,再通過網絡、電話跳線連接到機房的核心電腦、電話網絡中。
門禁系統:在網絡機房、操作機房的入口大門上安裝電磁鎖,門禁機,使用指紋識別/IC卡開門,門禁機對每次的開門記錄都進行保存,便于事后查找。
保證機房安全。

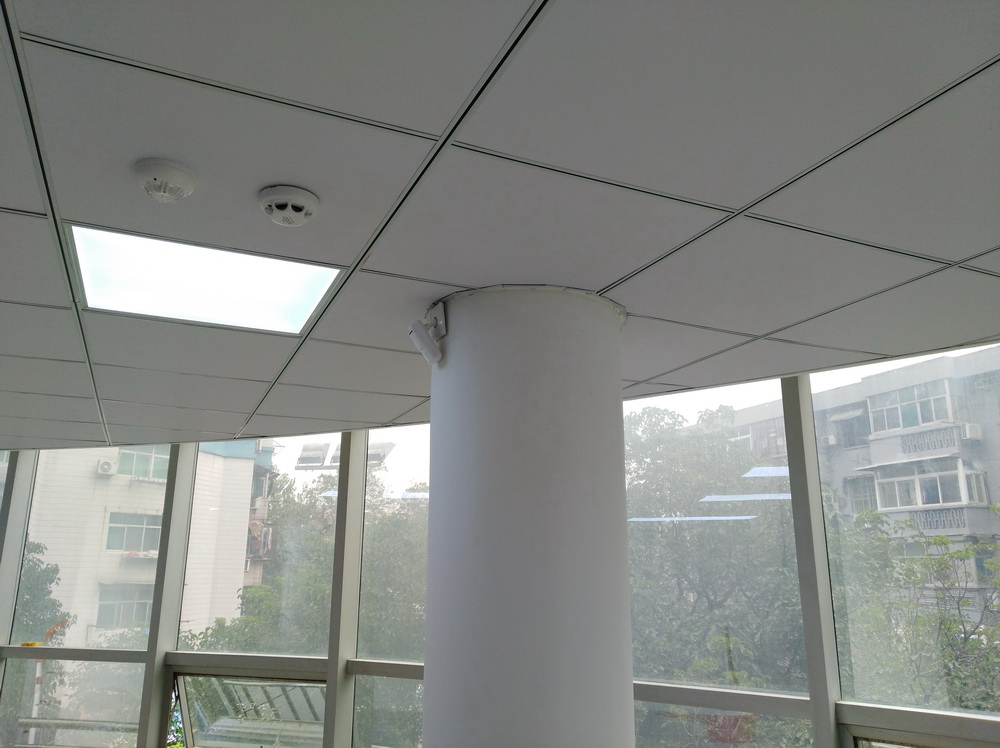

監控系統:在網絡機房、操作機房內各安裝百萬高清紅外攝像機,使用硬盤錄像機,對機房進行全方位24小時錄像,錄像記錄保存30
天。
報警系統:在網絡機房、操作機房內共安裝紅外、微波、門磁、煙感、溫感等探測器,對機房內的非法入侵、煙霧、高溫等主動報警,報警方式為紅光閃
動、高分貝聲音、自動撥打預設的報警電話。
消防系統:在網絡機房、操作機房內共安裝可充電的應急照明燈,用于機房停電后的應急照明。

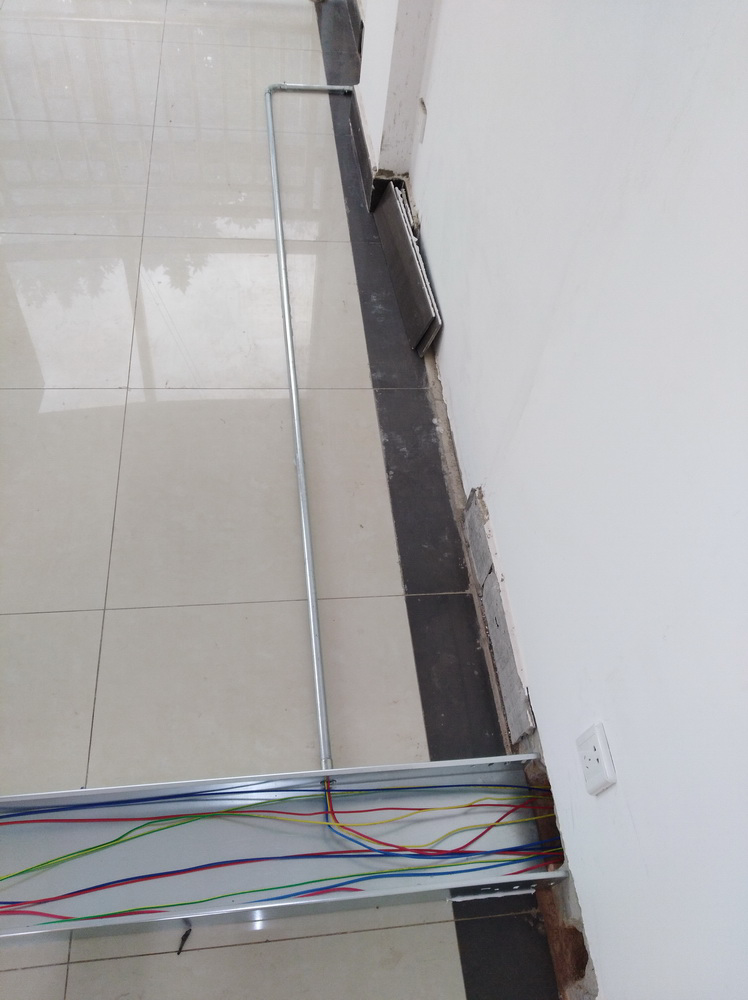

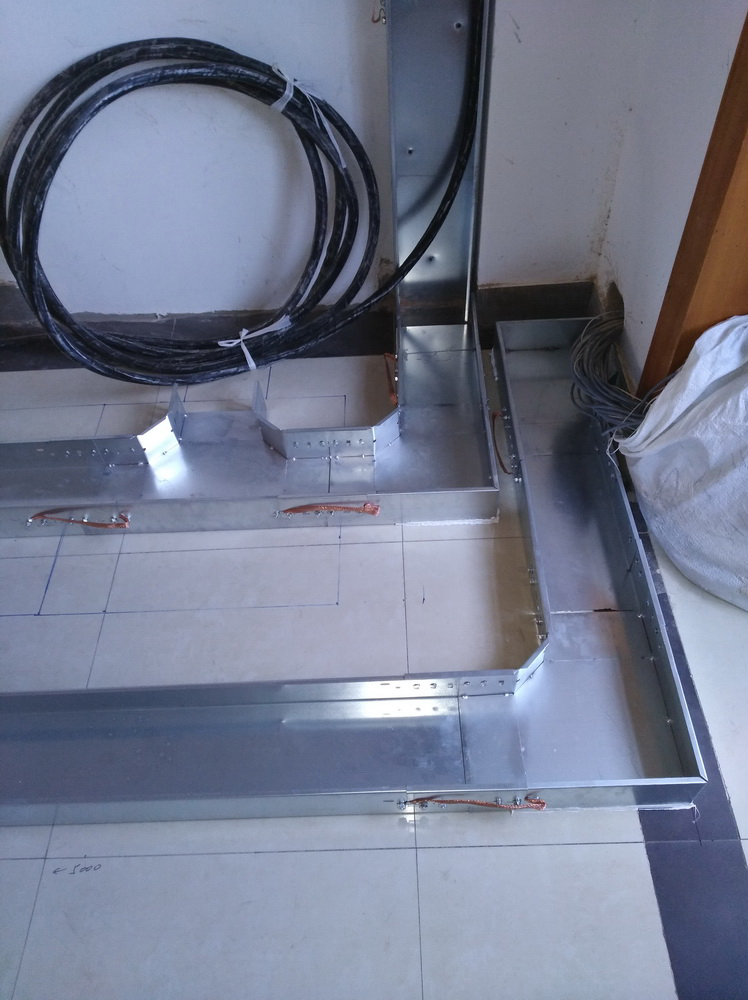

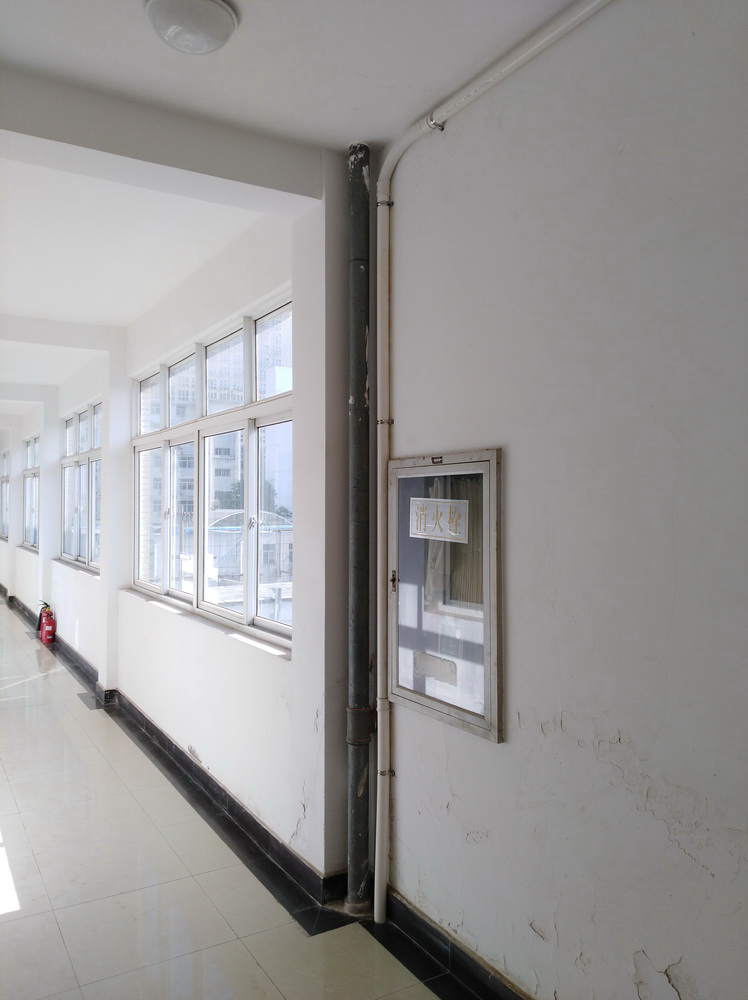

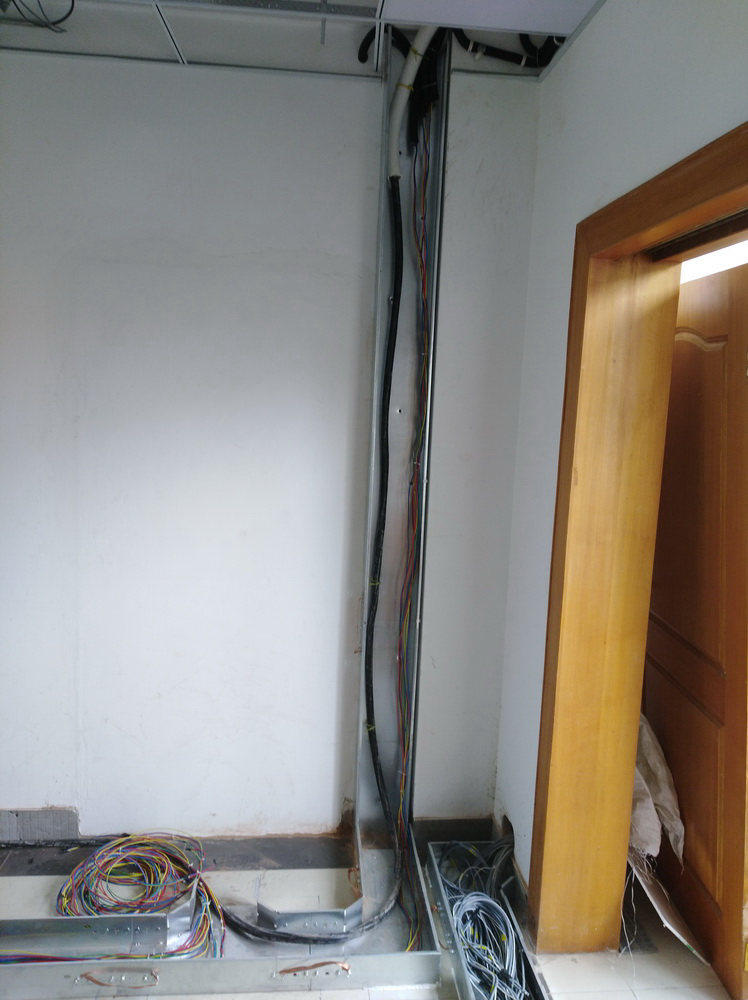

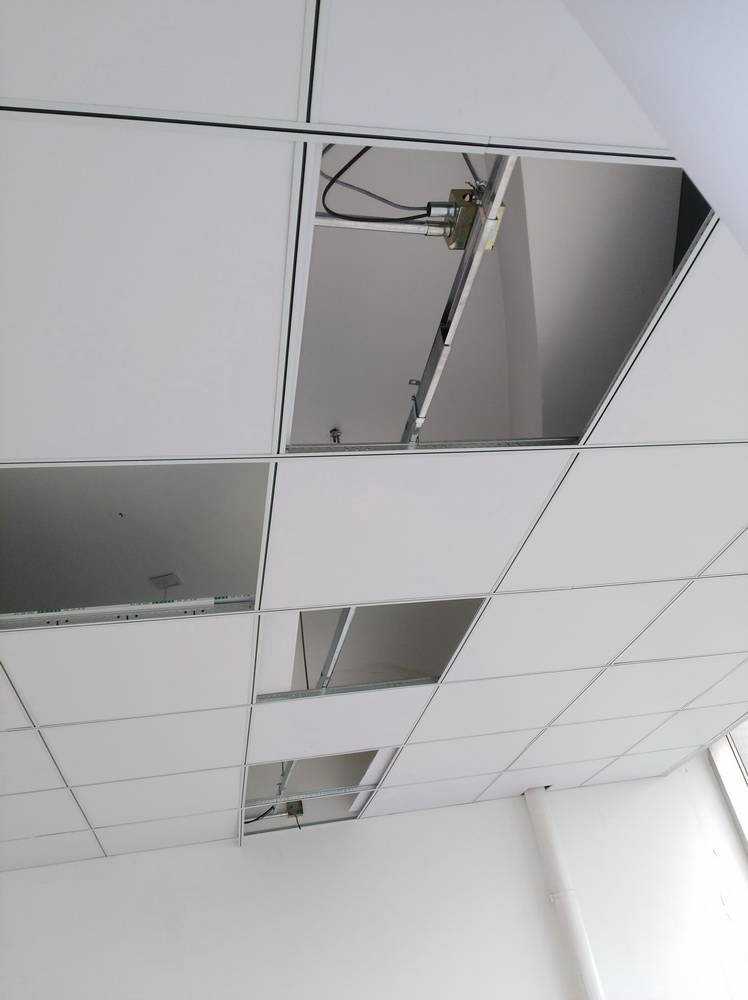

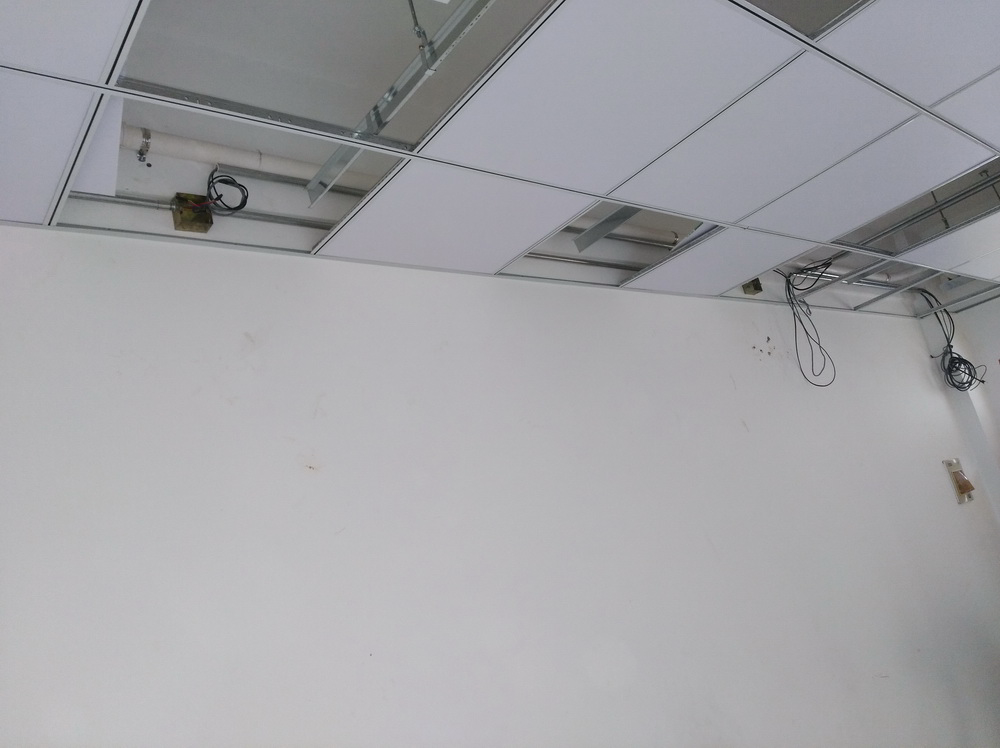

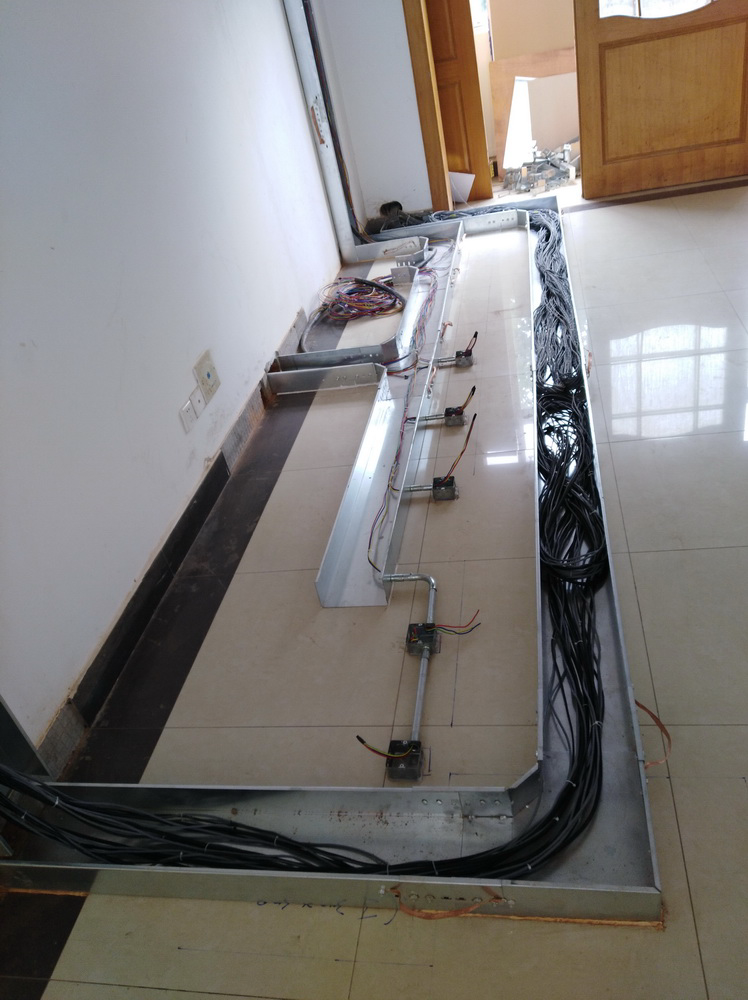

管路系統:在網絡機房、操作機房的防靜電地板下,敷設熱浸鋅200×100×1.2mm的金屬線槽,以及JDG/KBG25金屬線管,用于機房
內強、弱電線纜的布放。
(4)辦公室綜合布線

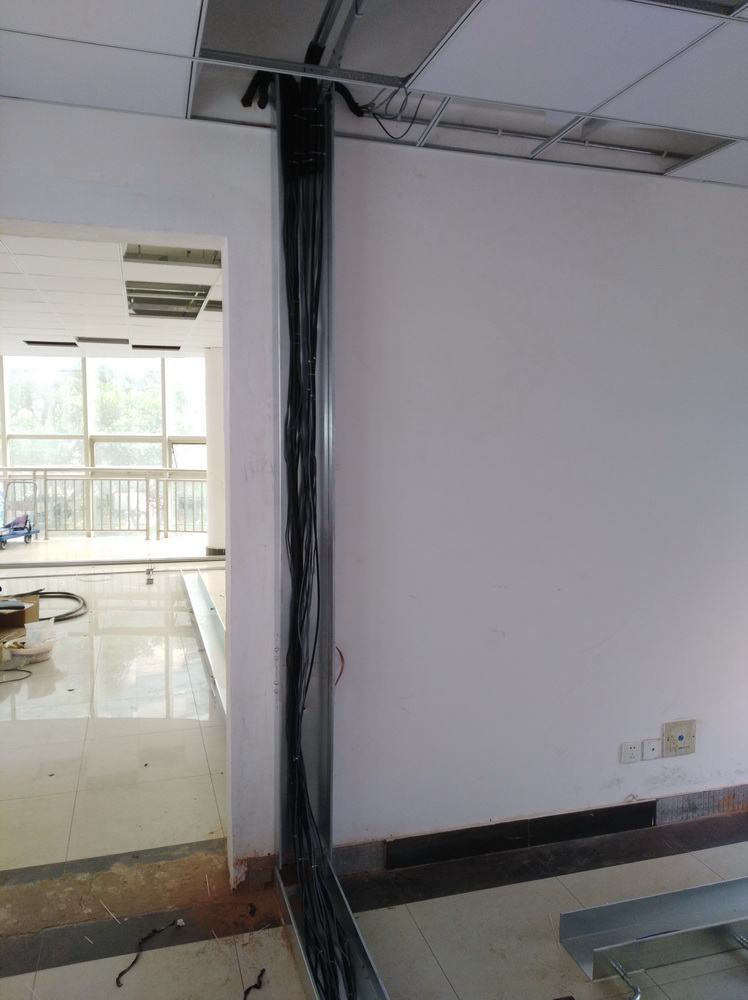

機房從5樓搬遷至3樓,現各辦公室至機房的電腦、電話線路,線纜全部重新敷設,以便以后使用和維護。

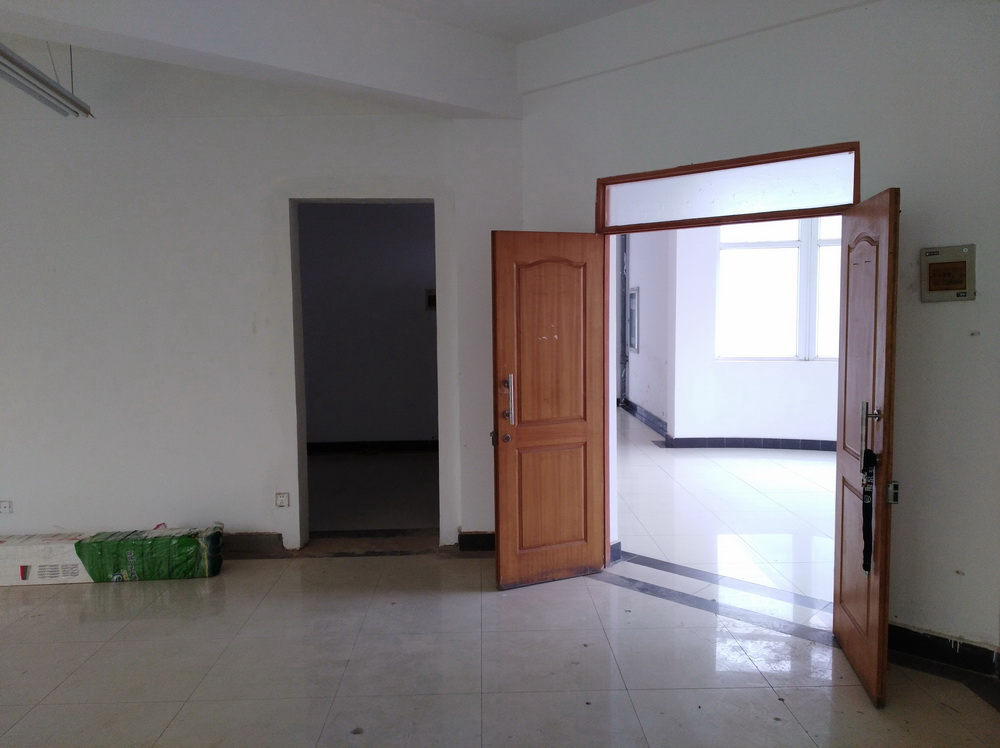

2)5樓老計算機房設備拆除
(1)記錄
在拆除之前,對設備的數量、型號進行詳細認真記錄。對系統線纜連接情況做詳細記錄,并做好標識。
(2)拆除
指定專人進行拆除。
(3)搬運

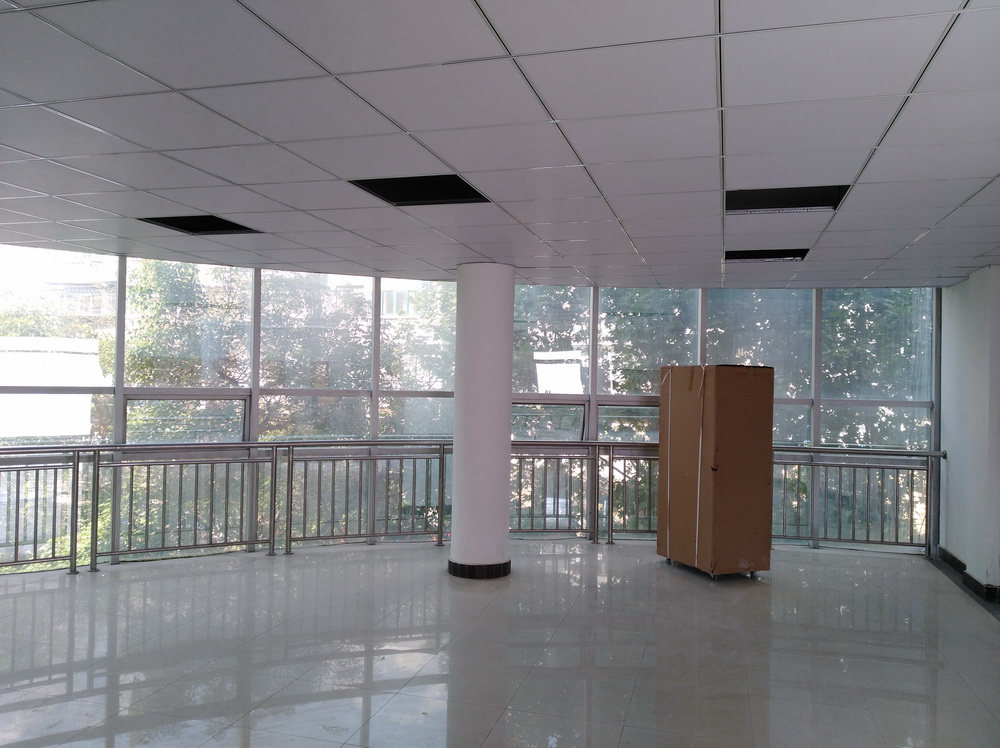

小件設備安排專人統一搬運至3樓機房內待安裝設備區,大件設備(如配電柜、機柜)安排多人直接搬運至安裝位置。
3)3樓新計算機房設備安裝測試
(1)安裝
安裝的順序為,先安裝供配電設備,再UPS,最后安裝用電設備。
(2)測試
全部設備安裝完成后,先對每個設備進行測試,再進行全部設備的總測試。
4)5樓老計算機房清理
5樓老計算機房搬運后剩下的東西,先集中存放,待3樓新計算機房設備正常運行一段時間后,再進行清理。
